Здесь мы расскажем о некоторых параметрах и атрибутах, которые используются при работе с расценками (сметными нормами) в ПК РИК

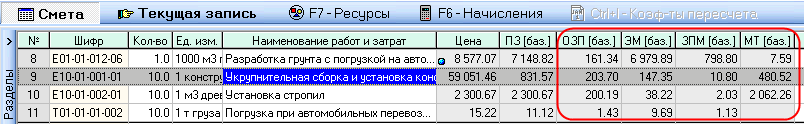

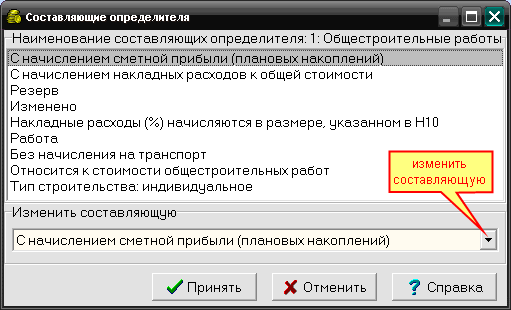

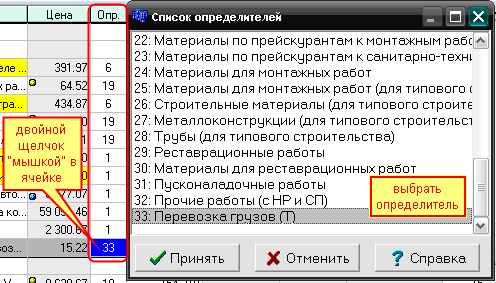

Определитель – это принятый в РИК служебный атрибут сметной позиции (расценки, ресурса), необходимый для правильной группировки затрат по видам работ в концовке сметы и для корректного применения начислений (например, для оборудования Н22–Н25, Н27, Н28). Определитель расценки присваивается при вводе расценки автоматически. Увидеть значение определителя и при необходимости отредактировать его можно: •в окне Локальная смета – по двойному щелчку "мышкой" в соответствующей ячейке столбца "Определитель" Отображение столбца Определитель в шапке таблицы окна ЛС настраивается через меню "Параметры → Параметры окна сметы → Шапка таблицы с локальной сметой" установкой флажка в строке "Опр."). •в окне "Текущая запись" окна ЛС – нажать кнопку "Текущая запись" на панели с кнопками для текущей записи (над шапкой таблицы локальной сметы): В выпадающем списке "Определитель" можно изменить определитель расценки или ресурса: Каждый определитель имеет составляющие, которые также можно редактировать, нажав кнопку F4 для отображения окна Составляющие определителя:
См. также: |

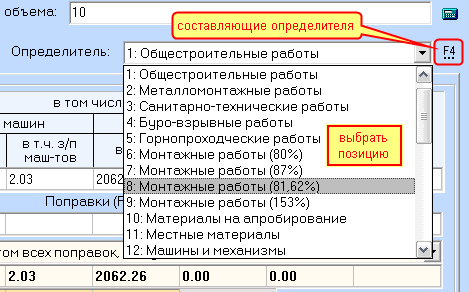

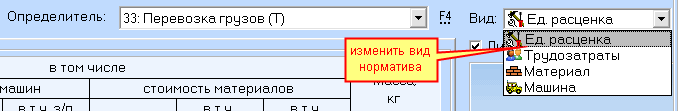

Для перевозок (нормативы на перевозку грузов и погрузочно-разгрузочные работы, шифр сборников начинается с буквы Т) введено понятие «вид норматива», в зависимости от значения которого РИК будет их обрабатывать и выводить в таблицу со сметой. Просмотреть вид норматива можно в окне "Текущая запись" Пользователь может самостоятельно относить позицию сметы из сборников на перевозку, погрузку/разгрузку (Т) к любому виду норматива, в выпадающем списке Вид можно выбрать – Единичная расценка, Трудозатраты, Материал, Машина. При выборе значения Ед. расценка перевозка в смете станет рассматриваться как единичная расценка со всеми вытекающими – в этом режиме редактируются любые входящие в расценку ресурсы. Если переключиться в режим любого вида ресурсов из списка – ТЗ, МТ, МШ (см. сокращения), то останется лишь одна общая сметная цена перевозок, отнесенная к соответствующему элементу прямых затрат. В НБ могут быть установлены значения «по умолчанию» для любых перевозок, что не мешает пользователю изменить в смете их Вид по своему усмотрению, при этом внесенные изменения будут являться приоритетными, так как любые ручные изменения в программе всегда являются приоритетными над базовыми значениями.
|

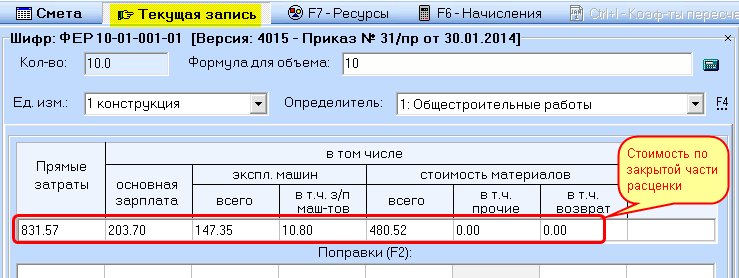

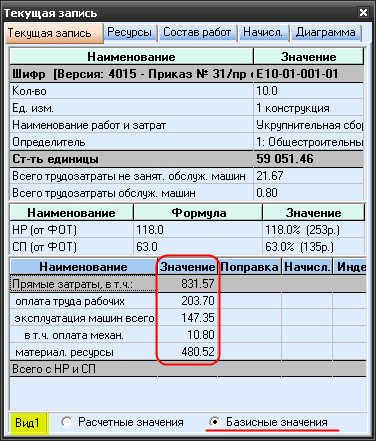

Что нам об этом говорит МДС 81-20.2000 Методические указания по разработке единичных расценок… "3.2.6. ЕР по своему содержанию могут быть, как закрытыми, в которых учтены все затраты, связанные с выполнением работ, так и открытыми, в которых стоимость основных материалов подлежит дополнительному учету в составе сметной документации (локальных сметах) по проектным данным." Закрытая часть расценки – это совокупность входящих в неё ресурсов, стоимость которых участвует в формировании показателей единичной базисной стоимости прямых затрат расценки по типу входящих в неё ресурсов – ОЗП, ЭММ, ЗПМ, МТ (см. сокращения). Соответственно открытая часть расценки – это совокупность входящих в неё ресурсов, стоимость которых не участвует в формировании единичной стоимости расценки. Как правило, это материалы, технические характеристики которых (марка или расход) принимаются по проекту. В ПК РИК стоимость закрытой части расценки (совпадает со стоимостью расценки в печатных сборниках) в окне "Локальная смета" можно увидеть: •в столбцах единичных цен (отображение настраивается через меню "Параметры → Параметры окна сметы → Шапка таблицы с локальной сметой"): •в плавающем окне "Текущая запись":

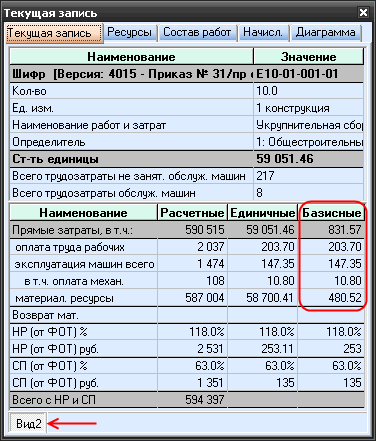

•в дополнительном окне "Текущая запись": дополнительное окно "Текущая запись" вызывается нажатием кнопки "Текущая запись" на панели с кнопками для текущей записи (над шапкой таблицы локальной сметы): Стоимость закрытой части расценки определяется учтенными (закрытыми) ресурсами, а открытой части – неучтенными (открытыми) ресурсами.
|
В ПК РИК скалькулированная расценка – это расценка с пересчитанными ценовыми показателями после применения к её базисным показателям начислений и поправок.

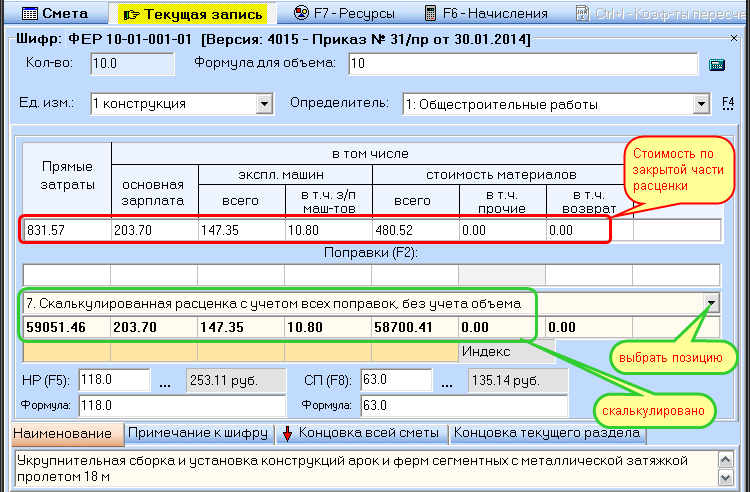

Стоимости закрытой части расценки (базовая) соответствуют значения в красной рамке, а скалькулированной – в зеленой рамке (предварительно нужно выбрать соответствующую позицию в выпадающем списке). В случае если включен автоматический перерасчет (меню "Расчет → Автоматический перерасчет сметы"), в окне "Текущая запись" в строке под поправками можно видеть результаты расчета текущей позиции по одному из следующих вариантов: 1. Стоимость по закрытой части расценки (базовая); 2. Стоимость по открытой части расценки (базовая, скалькулированные ресурсы); 3. Стоимость по закрытой и открытой части расценки (1+2); 4. Значения по привязанным ценам с учетом корректировки пользователя; 5. Скалькулированные цены по открытым, возможно откорректированными ресурсам; 6. Значения по привязанным ценам + скалькулированные цены по открытым ресурсам (4+5); 7. Скалькулированная расценка с учетом всех поправок, без учета объема; 8. Скалькулированная расценка с учетом всех поправок, с учетом объема. Из списка видно, что можно просмотреть стоимость как с учетом объема, так и без учета объема работ.
|
См. далее:
Ресурсы (ресурсная часть расценки)
Начисления, поправки, коэффициенты, индексы
